11月4日,重庆发电厂环保迁建500千伏送出工程顺利投运。
发展经济,改善民生,能源是重要保障。推动新型工业化,建设现代化产业体系,促进实体经济高质量发展都离不开电力供应。
11月4日,重庆发电厂环保迁建500千伏送出工程顺利投运,标志着重庆电厂环保搬迁项目的重要配套工程完工。重庆发电厂新厂两台机组建成并网后,最大可提升供电能力132万千瓦。
为服务重庆高质量发展,营造更美丽宜居的环境,重庆电厂进行了迁建,原址九龙半岛的两座大烟囱正以工业遗址的“新身份”,见证着这片山青水秀美丽之地的变化。为确保电厂搬迁后顺利并网发电,充分发挥好电力保供的“压舱石”和“顶梁柱”作用,国网重庆市电力公司全力推动重庆发电厂环保迁建500千伏送出工程建设,确保如期完工。该工程位于万盛经开区、南川区境内,是市政府部署的2022年迎峰度冬重点保供工程,项目总投资7.9774亿元。

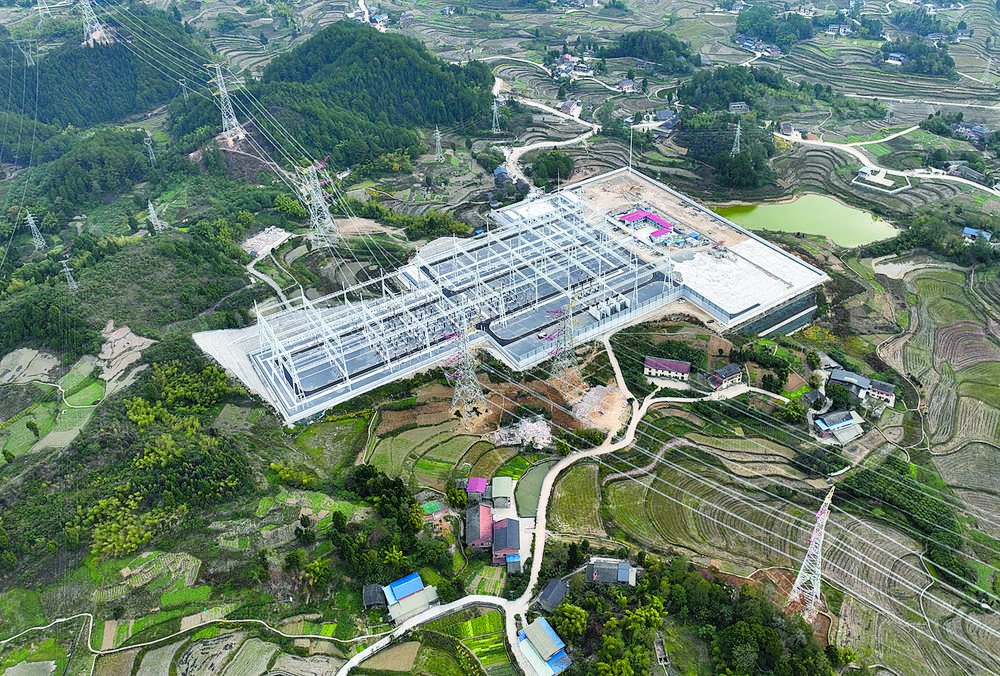

国网重庆市电力公司建设部建设管理处张良胜处长介绍:该工程于2021年8月正式开工,采用建筑信息模型技术,通过智能三维模型辅助现场施工,建设周期13个月,变电站总占地面积7.27公顷,输电线路全长70.977公里,铁塔141基。站内所用500千伏构架采取“T”字形平面布置,采用热浸镀锌钢材加工,仅螺栓数量就多达65000余颗,整个构架总重量达1300余吨。这些钢构架的运输,13.5米的货车就用了62辆,运输过程中面对运输道路狭窄、湿滑,车辆转弯半径小等不利因素,国网重庆电力积极会同当地政府、村民及施工单位协商制定进站道路整修方案,与时间赛跑,千方百计保证钢构架如期运抵现场。
据悉,重庆电厂新厂已进入设备安装调试阶段。随着500千伏送出工程投运,重庆发电厂新厂两台机组建成并网后,最大可提升供电能力132万千瓦,成为今年重庆迎峰度冬的重要支撑保障电源,进一步增强重庆电网调峰能力、优化电网电源结构,为成渝地区双城经济圈建设提供更加坚强的能源保障。
重报都市传媒记者 杨新宇 通讯员 陈汝泉 刘芮菡 摄影报道
