工程机械展领导演讲稿

《提升再提升》(二)

(7)严把调试阶段安全监控关。做好机组设备分部试运、厂用受电前的安全检查监督工作工程机械展领导演讲稿,严格按“二票三制”制度执行工程机械展领导演讲稿,安全措施不完善的环境下不许施工工程机械展领导演讲稿;做好锅炉酸洗、吹管过程中的安全工作工程机械展领导演讲稿,严把方案审查关、以技术保安全,关键工序设专人监护、安全监理现场监督,严把方案措施落实关。同时对进场的吹管临时管道和消音器进行全面检查,汲取河北西柏坡电厂事故教训,及时发现和消除潜在的安全隐患,确保吹管过程中的安全。

(二)质量管理方面:

坚持样板引路原则,继续坚持《大唐巩义创优导则》在建构筑物装饰、装修方面的落地生根实施到位;安装方面:盘柜接线、电缆敷设、小管工艺、保温工艺等严格落实;加强事前控制,确保巩义电厂创精品工程各项策划落实到位。

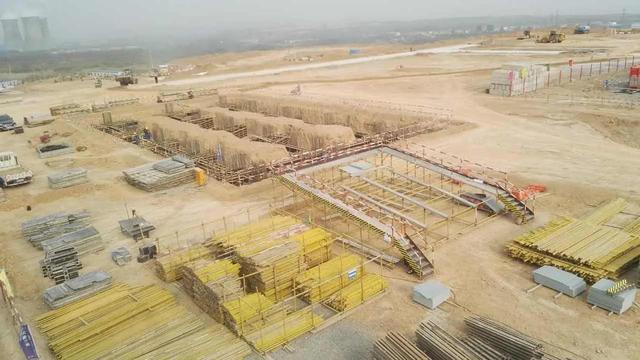

(1)土建质量管控

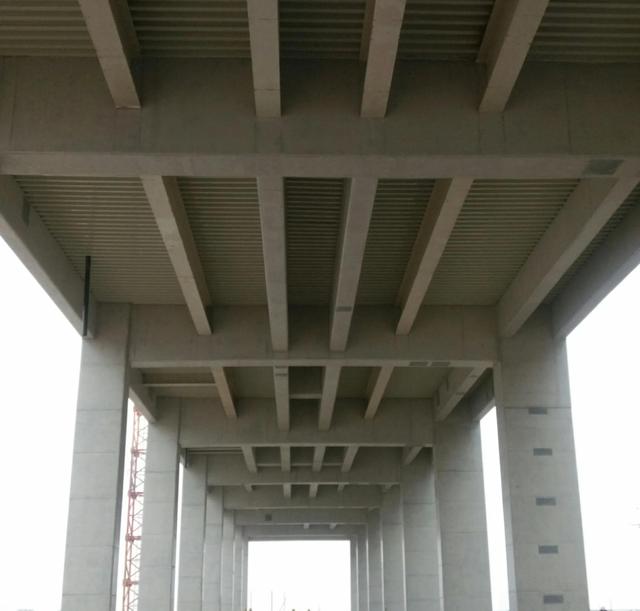

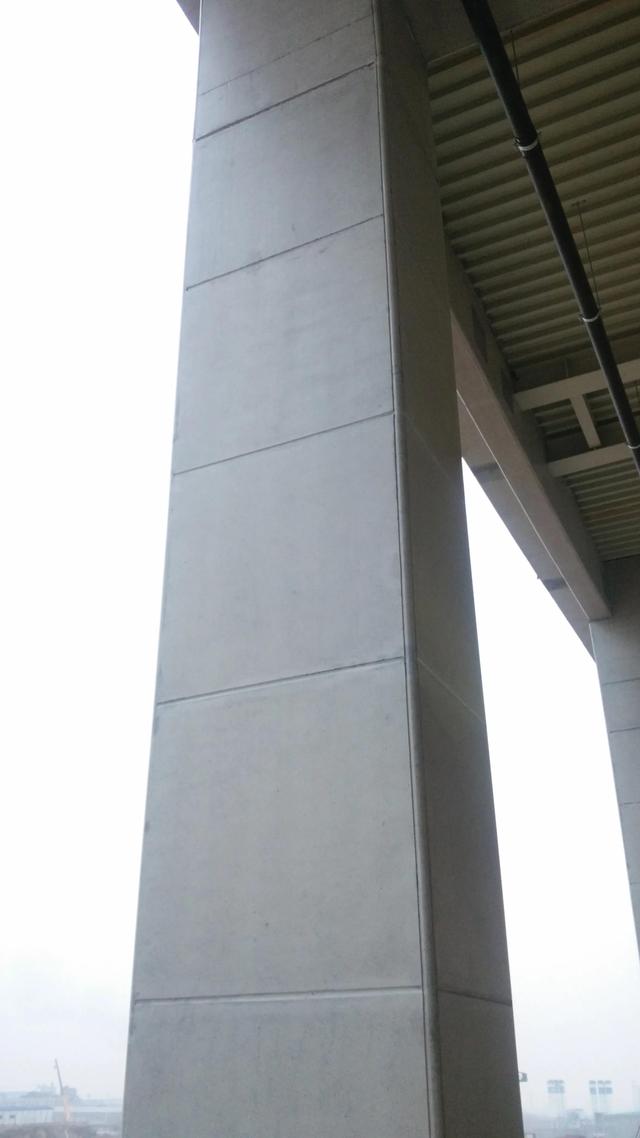

(a)2017年四季度是土建各建构筑物主体结构的装饰装修收尾阶段,监理在过程控制中对现场河南二建、河南四建、大唐科技输煤的钢结构材料、加气块、防水卷材等加强监督管理,按进场的批次进行见证取样严把材料进场关;对防水施工、土方回填继续实施旁站监督工作;对厂区的给水、排水、污水管道的安装做好隐蔽检查、水压试验、充水试验等监理工作,保障系统畅通。

(b)2017年四季度也是土建装饰装修的施工高峰期,监理的主要工作是贯彻执行《大唐巩义创优导则》的要求,落实各土建单位建构筑物的装饰装修方案的审批及过程监督,具体实施中首先熟悉掌握大唐巩义电厂建筑物的整体策划,对装饰装修材料供货商资质的审查和装饰装修材料的质量把关验收,实施中要求土建施工方先做样板标准间,待样板标准间通过验收后大面积推广实施,消除过程中的质量通病,使全厂建筑物的地面、墙面、栏杆、门窗、廊道、照明等观感质量达到和谐统一。

工程机械展领导演讲稿

工程机械展领导演讲稿

工程机械展领导演讲稿

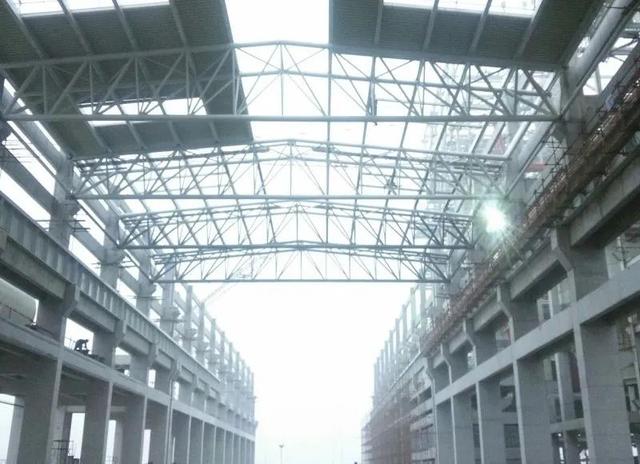

(2)安装质量管控

(a)锅炉专业洁净化施工是关键,监理将对受热面通球进行旁站,严格控制通球后管口封堵工作;施工前做到对预安装管道提前清扫检查,洁净度合格管材封管口存放待安装,不合格管材不得进行安装;

(b)对四大管道及重要受热面材质和壁厚的要求高,同时采用了新型管材T/P92。因此,焊接工艺和热处理曲线的制定是整个工程的重点之一,也是监理工作的控制重点,监理工程师控制审查承包商的T/P92管道焊接的工艺评定,确定焊接工艺和焊接方法;审查T/P92管道焊接的安装措施和焊接作业指导书,严格监督焊工岗前培训和考试取证,对上岗前焊工的模拟练习进行旁站监理;

(c)小口径管道施工前要由专业技术人员组成专门技术小组进行现场勘查,对小口径管道进行二次优化设计,并绘制出CAD图,作为施工指导图纸。工艺管道的走向布置要统一有序,各阀门的布置应能方便操作和安装牢固;

(d)仪表管、抗燃油管都采用套头氩弧焊接,安装前应对管子进行打压试验;

(e)所有管道(润滑油和抗燃油管除外)安装前都需用压缩空气或蒸汽进行吹扫;锅炉受热面各管道均应进行通球试验;

(f)所有联箱安装前、汽机本体扣盖前应进行内窥镜检查。酸洗、吹管后进行割管检查;

(g)仪表安装:电气和热控仪表盘、柜安装垂直、排列整齐、间距均匀、盘内表盘清洁无灰尘、油漆光亮完好无裂纹;

(h)机械安装:机务设备安装整齐合理,设备保持清洁、无损伤、无遗漏物。设备爬梯、平台、栏杆牢固可靠、平整、无扭曲变形,拐弯处平滑过渡、外观美观、油漆完好;

(i)保温施工:保温铝皮接缝无间隙,节数布置合理、均匀整齐,搭接顺畅、螺丝间距均匀一致,铝皮外观平整光滑、无变形、划痕、污染,全厂保温施工时,保温层敷设按照粘接工艺进行施工;

(j)油漆:设备、管道、支吊架等油漆底部除锈干净、见本色,油漆后外观光亮,色泽一致、涂层均匀、无漏刷、起皱、流挂及露底漆现象,表面无二次污染。

(3)调试阶段质量管控

实行精细化调试,要求调试单位提早介入,熟悉工程条件和技术资料,做好调试策划工作。组织好《调试大纲》的编制和评审工作,整套启动前组织好系统安全性评价工作。试运过程中严格检查节点条件,把住入门关,切实落实分部试运、整套启动、带负荷试运、进入168小时试运等各阶段试运应具备的条件,试运中发生的问题及时解决,保证各分系统在试运结束后都能满足运行要求,不留尾工。加强过程控制,严格执行调试文件包管理制度,做到整个调试工作不漏项、不甩项;做到每项工作都有措施,每项工作都有记录,每项工作都经过质量验收,每项工作都有责任人。要求调试人员在机组热态调试中,认真做好记录和试验数据的分析,高质量、高标准地完成各项指标,顺利完成 168 小时试运。加强调试资料管理,做到试验规范,数据真实可靠,结果明确,报告完整。

四、找出制约进度瓶颈,全面提升工程进度管控能力

1、工程进度前三季度受到资金影响,整体进度较慢,原定17810计划未能实现。主厂房原计划定于2017年3月30日断水、5月31日封闭完成,因资金问题施工进度迟缓,部分土建交安滞后,安装条件差,影响到安装整体进度。目前空压机室、综合管架、前烟道支架、启动气源支架等30余单位工程装饰、装修和系统功。

工程机械展领导演讲稿
